2026/04/01

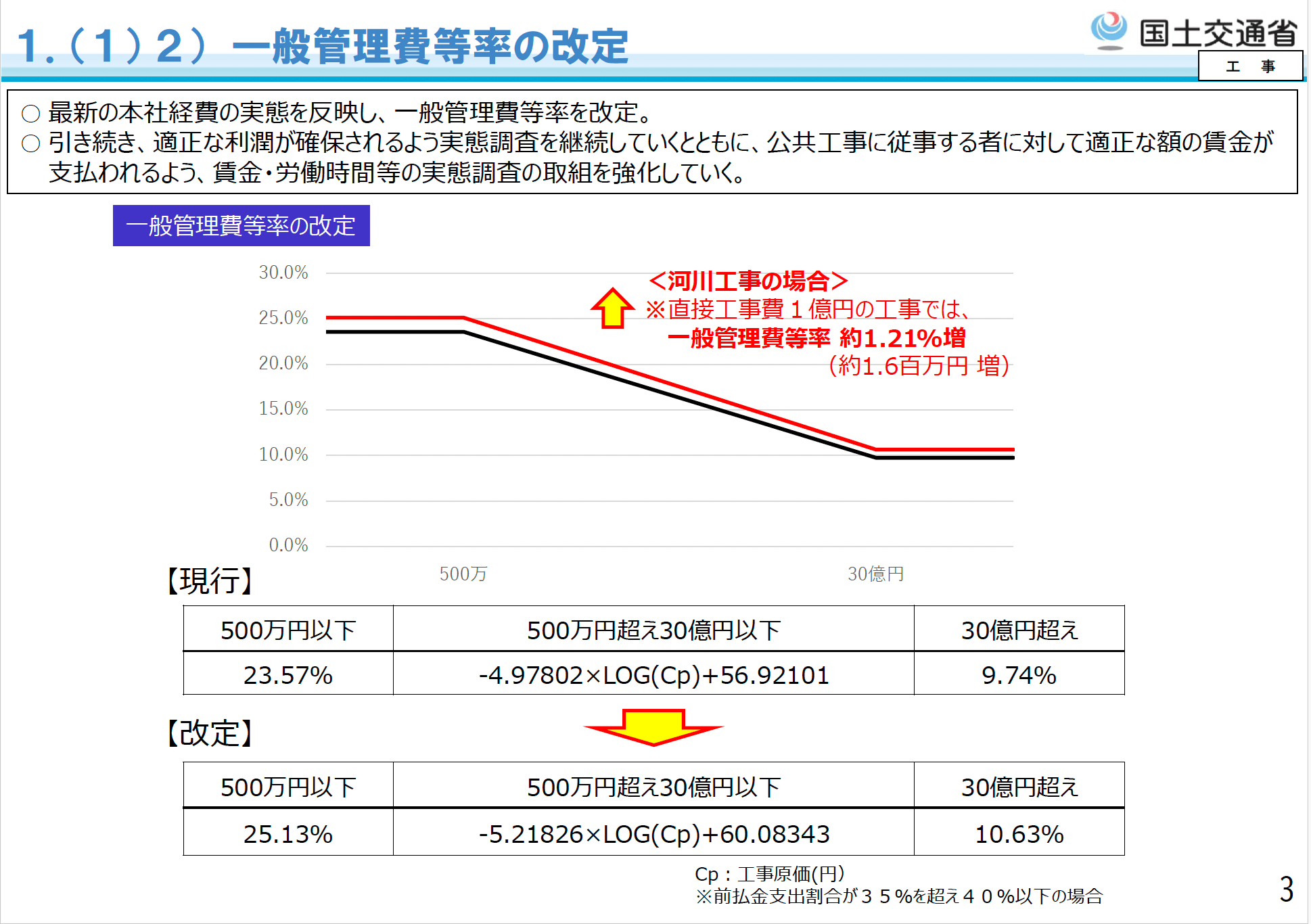

国土交通省は、直轄土木工事・業務の積算基準等を改定し、入札書提出締切日が4月1日以降の案件から適用しています。一般管理費等率を令和4年(2022年)度以来4年ぶりに引き上げたほか、令和7年12月に打ち出した「猛暑対策サポートパッケージ」を踏まえて猛暑対策を強化。現場環境改善費の中で熱中症対策のウエイトを拡充し、作業休止で日当たり施工量の減少を確認した一部工種で歩掛かりを見直します。
コンコムトピックスでは、今回の改定のポイントを3つに整理し、一部をご紹介します。ご一読ください。
(出典:国土交通省「R8年度 国土交通省土木工事・業務の積算基準等の改定」参考資料)

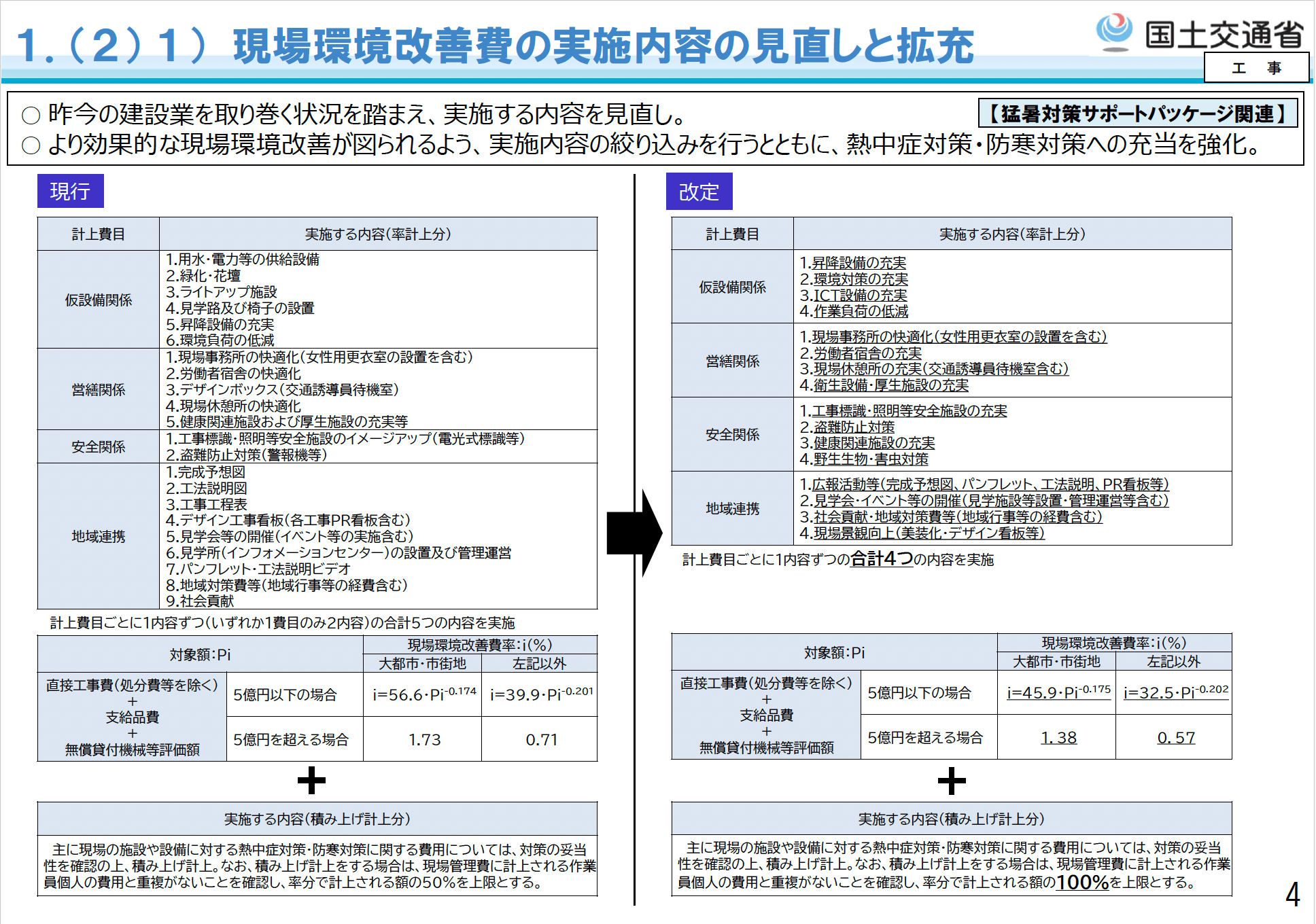

・「現場環境改善費(率計上)」の実施内容を見直し(絞り込み)、拡充。実施内容を4費目計16項目に絞り込み、熱中症対策・防寒対策への充当を強化する(現行では率分で計上される額の50%を上限としていた熱中症対策・防寒対策の積み上げ計上について、改定後は100%を上限とすることで、対策費用の確保を拡充)。
(出典:国土交通省「R8年度 国土交通省土木工事・業務の積算基準等の改定」参考資料)
・快適トイレの費用上限額を見直し(57,000円/基・月上限)、上限基数も撤廃。
(参考)猛暑対策の強化(「猛暑対策サポートパッケージ」)
建設業における多様な働き方改革の一環として、
「猛暑対策サポートパッケージ」に基づく猛暑対策を積算に反映。
(出典:国土交通省「R8年度 国土交通省土木工事・業務の積算基準等の改定」参考資料)
今回の改定は、コンコム読者の皆さん全てに影響のある改定ですが、特に中小建設業にとって、利益確保や現場環境改善に直結する内容となっています。是非、国土交通省のホームページで詳細をご確認ください。
